Как поднять и поставить каркас беседки без техники: порядок, люди, безопасность

Как поднять и поставить каркас без техники
Для кого: для тех, кто хочет понять, как проходит сборка разборного каркаса и что можно сделать самому, а что лучше доверить бригаде. Сценарий: вы получили или ждёте детали беседки и спрашиваете, нужен ли кран. Разберём порядок работ, людей, безопасность и места, где чаще всего ошибаются. Это описание общего подхода, а не инструкция по конкретной модели. Ревизия: 29 сентября 2026 (МСК)
Коротко
Каркас у нас разборный, на болтах, из профиля 80×80×3 и 40×40×2 мм. Он поставляется набором деталей, и общая идея сборки — от основания вверх, узел за узлом, с промежуточными проверками. Сборка занимает около одного дня. Нужна ли техника на вашей площадке, определяется моделью, высотой, условиями подъезда и основанием; точный ответ даёт менеджер. Мы не публикуем массу деталей, моменты затяжки, число болтов и допуски, а порядок сборки вашей модели дан в документации. Самостоятельный монтаж возможен не всегда: условия и ответственность уточняйте при заказе.
Что нужно до начала
Основание готово, принято и высохло: ленточный фундамент, плита или винтовые сваи, подобранные на замере. Детали доставлены, проверены по комплектности и разложены. Есть схема сборки и маркировка. На площадке сухо, ветра нет или он слабый. Найдены помощники: для длинных элементов нужны минимум двое. Есть инструменты, указанные в документации, перчатки, обувь с жёсткой подошвой, каски при работе на высоте. Погоду выбирайте спокойную: листы кровли парусят.

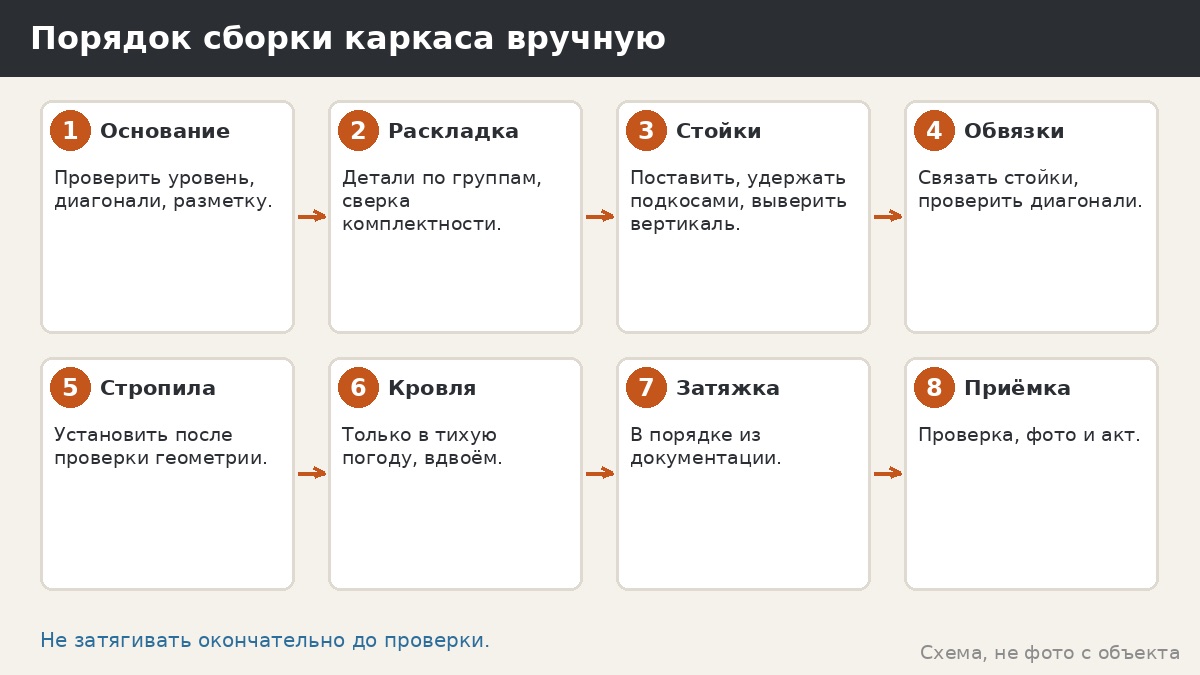

Порядок работ
- Проверка основания и разметки: уровень, диагонали, положение опор.
- Раскладка деталей по группам: стойки, обвязки, стропила, метизы, кровля.
- Установка стоек на опоры и предварительная фиксация без окончательной затяжки.
- Проверка вертикали и диагоналей.
- Установка обвязок и раскосов, соединение по схеме.
- Промежуточная проверка геометрии и затяжка узлов в порядке из документации.
- Установка стропильной системы.
- Кровля и подшивка.
- Пол, отделка, панели.
- Итоговая проверка и акт.
Главное правило: не затягивать всё окончательно, пока геометрия не проверена. Иначе исправлять перекос придётся с разборкой.
Стойки: как удерживать без крана
Стойки — самые высокие вертикальные детали, и их нужно удержать, пока не поставлены связи. Используют временные подкосы из досок или регулируемые распорки: стойку выставляют, фиксируют подкосом, проверяют вертикаль уровнем в двух плоскостях. Один человек стойку не держит, особенно на ветру. Как только поставлены первые обвязки, конструкция становится жёстче, и подкосы можно снять после окончательной затяжки. Если стойки тяжёлые или высота велика, подготовьте подъёмные средства заранее: этот вопрос обсуждают при заказе.
Обвязки и стропила
Обвязки и стропила длинные и гибкие. Поднимать их лучше вдвоём-втроём, удерживая за концы и середину, без рывков. Ставя на место, не забивайте отверстия силой: если болт не проходит, сверьте маркировку, вероятно, деталь стоит не там. Стропильную систему устанавливают после проверки обвязки, иначе ошибки геометрии перейдут на кровлю. Работать на высоте нужно со страховкой и на устойчивых подмостях, а не с ящика.
Разбор случая: перекос из-за спешки
Гипотетический пример. Бригада из двух человек торопится и затягивает узлы стоек полностью сразу. К моменту установки стропил выясняется, что диагонали различаются: одна стойка стоит с наклоном. Пришлось ослаблять узлы, переставлять подкосы, снова затягивать. Потеряно время, покрытие потёрто. Порядок был правильным, ошибка — в спешке. Урок: сначала предварительная сборка, затем проверки, затем окончательная затяжка.
Разбор случая: ветреный день с кровлей
Второй пример. Заказчик решает уложить металлочерепицу при порывистом ветре. Лист парусит, его вырывает из рук, он царапает подшивку и покрытие соседнего листа. Приходится остановиться. Правильно было перенести кровельные работы на тихий день, а подготовительные работы сделать в ветреный. Кровельные листы переносят вдвоём, в перчатках, и всегда держат обеими руками.
Что можно и что нельзя делать самостоятельно
Самостоятельно можно: подготовить площадку, принять и разложить детали, проверить комплектность, помочь бригаде, подкрасить мелкие царапины по рекомендации. Нельзя: менять последовательность и узлы, сверлить и приваривать профиль, использовать «не родные» болты, пропускать элементы, «дожимать» перекошенные детали. Сомнения решайте вопросом менеджеру до, а не во время сборки. Самостоятельная сборка — ваше решение и ваша ответственность; уточните у менеджера, как это влияет на условия.
Безопасность

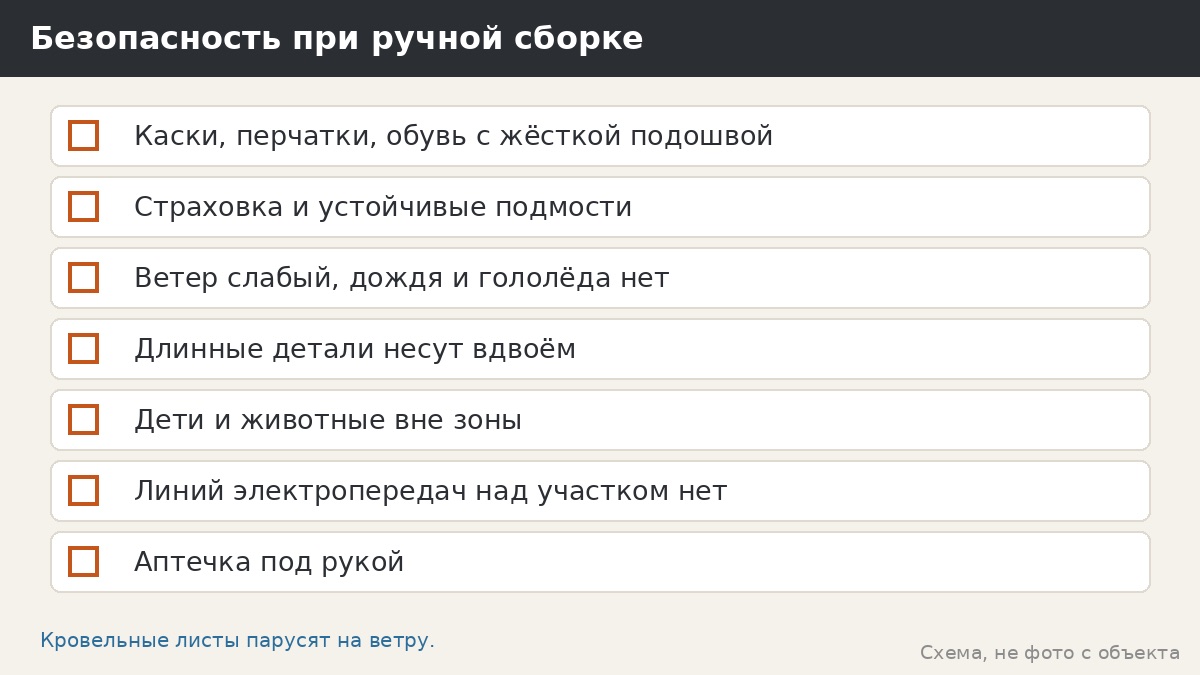

Каски, перчатки, обувь с нескользящей подошвой, страховка на высоте. Не работать в дождь, гололёд, сильный ветер. Не оставлять инструменты на кровле. Не допускать детей и животных в зону. Убирать мусор и обрезки, чтобы не споткнуться. Следить за линиями электропередач над участком. Профиль и листы имеют острые кромки: неосторожное движение приводит к порезам. Аптечка должна быть под рукой.
Итоговая проверка
Сверьте геометрию: вертикаль стоек, диагонали, ровность обвязок. Проверьте затяжку болтов в порядке из документации. Осмотрите покрытие и подкрасьте мелкие сколы по рекомендации. Проверьте кровлю на зазоры и крепления. Уберите мусор и сфотографируйте результат. Подпишите акт, если работу выполняла бригада. Подтяжку после первой зимы запланируйте заранее.
Распределение ролей на площадке
Даже при небольшой бригаде полезно назначить роли. Один человек — руководитель сборки: держит в руках схему, следит за порядком и говорит «стоп», если что-то не так. Двое — основные исполнители на стойках и обвязках. Ещё один — подручный: подаёт детали, следит за подкосами, убирает упаковку. Если людей меньше, роли совмещают, но руководитель всё равно один. Такое распределение кажется формальным, но именно оно избавляет от ситуации, когда трое одновременно делают разные вещи и ошибки накапливаются. Перед началом вслух проговорите порядок и то, кто что делает.
Как читать схему и маркировку
Схема показывает расположение деталей, номера позиций, направление установки и последовательность. Маркировка на деталях соответствует схеме. Прежде чем что-то ставить, найдите деталь по номеру и сверьте с рисунком. Обратите внимание на симметричные, но не одинаковые детали: левые и правые, верхние и нижние, короткие и длинные. Ошибка в стороне ставит под вопрос всю сборку. Если маркировка стёрлась, не гадайте, сфотографируйте и спросите менеджера. Мелкие метизы держите в подписанных ёмкостях, чтобы не смешать.
Инструменты и что нельзя ими делать
Обычно требуются уровень, рулетка, отвес или лазерный уровень, ключи и трещотки нужных размеров, при необходимости шуруповёрт с насадками для кровли, подмости. Конкретный перечень указан в документации модели. Ударные инструменты для подгонки деталей не применяйте: покрытие скалывается, профиль деформируется. Не используйте удлинители на ключах, чтобы затянуть «сильнее»: чрезмерное усилие повреждает узлы, а моменты затяжки мы не заявляем и указываем только менеджер. Все подгонки, которые требуют силы, — сигнал остановиться и проверить.
Погода и время суток
Лучшее время — сухое утро и день без ветра. Начните пораньше, чтобы закончить основной каркас до вечера, а кровлю оставить на условно свободное время, если нужно. Не начинайте кровлю поздно: в темноте ошибки заметны хуже. Если начался дождь, накройте открытые узлы плёнкой и остановите работу. Влага на металле при работе на высоте скользит. В жару металл нагревается, и листы могут обжигать руки, поэтому перчатки нужны в любую погоду.
Пол, панели и отделка на финальном этапе
После каркаса и кровли устанавливают пол — фанеру, ДПК как опцию — и панели, если они предусмотрены. Стальные панели 3 мм, вырезанные на ЧПУ или лазером, имеют острые края и заметный вес; переносить их стоит вдвоём, в перчатках, не роняя. Пол укладывают по схеме, проверяя ровность по уровню; неровности будут заметны на мебели. Отделку выполняют в последнюю очередь, чтобы не поцарапать. Если что-то не совпадает с проёмами, остановитесь и проверьте геометрию каркаса, а не «подгоняйте» деталь.
Когда лучше вызвать бригаду
Если у вас нет помощников, если площадка неровная или на возвышении, если беседка большая или высокая, если вы никогда не собирали металлические конструкции, разумнее заказать сборку бригадой. Она знает порядок, у неё есть инструмент, страховка и опыт. Ответственность за результат тоже проще разграничить. Самостоятельная сборка — не подвиг, а осознанный выбор, и он не должен строиться на желании сэкономить любой ценой. Уточните у менеджера условия по вашему адресу.
Что делать после сборки
Уберите упаковку, обрезки и мусор, проверьте болты на земле, соберите оставшийся крепёж и сверьте его с комплектацией. Сохраните схему и фото. Через несколько недель осмотрите узлы и убедитесь, что ничего не ослабло. Подтяжку после первой зимы выполняйте по рекомендации менеджера. Записывайте даты осмотров: эти записи потом помогают понять состояние конструкции.
Итог
Каркас без техники собирается по порядку: основание, стойки, обвязки, стропила, кровля, проверки. Спешка и самодеятельность — главные враги. Если нужна уверенность, доверьте сборку бригаде и присутствуйте при приёмке.
Совет по темпу
Работайте размеренно: лучше на час дольше, чем разбирать узел заново.
Ограничения
Статья описывает общий подход и не заменяет документацию модели. Моменты затяжки, число болтов, допуски и вес деталей не приводятся. Условия самостоятельного монтажа уточняйте у менеджера. Юридических заключений не даём.
Вопросы менеджеру
- Можно ли собрать мою модель без техники и сколько людей нужно?
- Есть ли схема сборки и маркировка деталей?
- Каков порядок затяжки узлов?
- Как самостоятельная сборка влияет на условия?
- Какие детали требуют особой аккуратности?
Материалы и сроки
Каркас разборный на болтах, профиль 80×80×3 и 40×40×2 мм. Обработка: пескоструй, цинкосодержащий грунт, порошковая окраска в камере полимеризации, срок службы 10+ лет. Изготовление от 7 дней, сборка около 1 дня. Основание — ленточный фундамент, плита или винтовые сваи, подбирается на замере. Производство и склад — Москва, Складочная; работаем по Москве и МО, для других городов условия согласует менеджер.


FAQ
Нужен ли кран для сборки? Зависит от модели, высоты и площадки. Ответ даёт менеджер.
Сколько человек нужно? Для длинных деталей минимум двое; число уточняйте по модели.
Сколько занимает сборка? Около одного дня при подготовленном основании.
Можно ли собрать самому? Возможно не всегда; уточняйте условия и последствия у менеджера.
