Монтаж и уход
Разборный каркас беседки: как он собирается, за сколько и что получаете на выходе

Разборный каркас: как он собирается
Для кого: для тех, кто заказывает беседку и хочет заранее представить, что приедет на участок, кто и как будет её собирать, сколько это займёт и что можно проверить самому. Сценарий: в день монтажа вы стоите на участке, а рядом лежат связки труб, листы панелей и коробки с крепежом. Чтобы не растеряться, полезно знать порядок сборки и точки контроля. Ревизия: 29 сентября 2026 (МСК)
Что значит «разборный»
Разборный каркас — это каркас, у которого детали соединены болтами, а не сварены между собой на месте. Он изготавливается и красится на производстве отдельными деталями, доставляется на участок и собирается там. При желании его можно разобрать обратно, перевезти и собрать снова. Мы делаем каркас из профиля 80×80×3 и 40×40×2 мм на болтовых соединениях; изготовление от 7 дней, сборка на участке около одного дня. Это ориентиры для типовой модели: точные сроки для вашего заказа называет менеджер после согласования размера, основания и условий доступа.
Что приезжает на участок
Комплект зависит от модели, но состав в целом одинаков.
- Детали каркаса. Стойки, обвязки, прогоны, стропила, связи, окрашенные и промаркированные.
- Пластины и узловые элементы. Опорные пластины стоек, накладки, уголки.
- Крепёж. Болты, гайки, шайбы, кровельные саморезы.
- Панели. Стальные листы 3 мм с лазерным узором для выбранной серии.
- Кровля. Металлочерепица (в отдельных сериях профнастил С8) и элементы подшивки.
- Пол. Влагостойкая нескользящая фанера; ДПК — опция.
- Документы. Схема или список деталей; какие именно документы прилагаются, уточняйте у менеджера.
При разгрузке сверьтесь со списком и сфотографируйте всё, что кажется повреждённым.

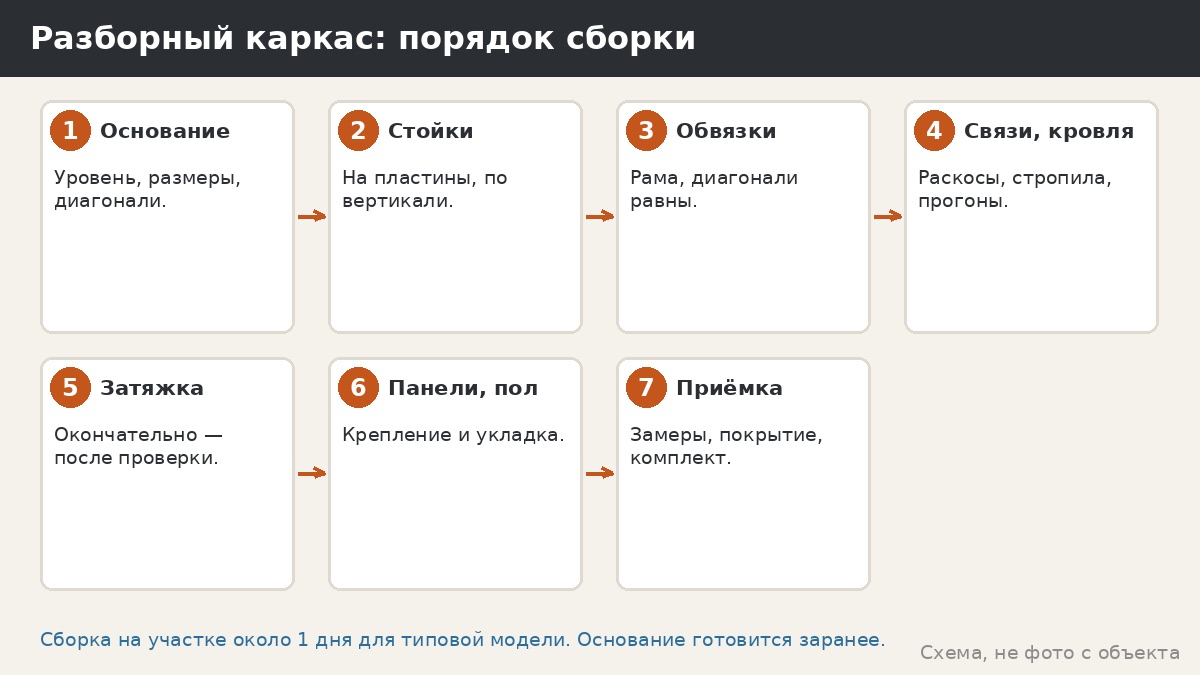

Порядок сборки
Порядок описан в общем виде; мастер может менять его в зависимости от модели.
- Проверка основания. Ленточный фундамент, плита или винтовые сваи: размеры, уровень, диагонали. Основание подбирается на замере и должно быть готово к монтажу.
- Разметка и раскладка деталей. Детали раскладывают по группам рядом с местом сборки.
- Установка стоек. Стойки ставят на опорные пластины или оголовки, выставляют по вертикали и предварительно фиксируют.
- Нижняя и верхняя обвязка. Стойки объединяют в раму; проверяют диагонали.
- Связи и раскосы. Добавляют диагональные элементы, рама становится жёсткой.
- Стропила и прогоны. Собирают решётку кровли.
- Финальная затяжка. После проверки геометрии все болты затягивают окончательно.
- Кровля и подшивка. Монтируют листы и подшивку.
- Панели и пол. Крепят панели, укладывают пол.
- Осмотр и приёмка. Проверяют геометрию, затяжку, покрытие и комплектность.
Важное правило: окончательную затяжку делают после проверки геометрии, а не в процессе. Иначе неточности «закрепляются» в конструкции.
Кто собирает и какой нужен инструмент
Типовую сборку выполняет бригада монтажников. Нужны: уровень, отвес или лазерный уровень, рулетка, набор ключей и трещотка, шуруповёрт или гайковёрт, подмости или лестница, строительные струбцины для временной фиксации. Для больших моделей необходимы несколько человек, чтобы поднимать стойки и балки. Какие условия монтажа предусмотрены в вашем заказе, кто ответственен за подготовку основания и доступ, узнайте у менеджера. Сборку в других городах мы не обещаем без отдельного согласования: официально сайт работает по Москве и МО.
Таблица: этапы, контроль, время
| Этап | Что контролируют | Ориентир по времени | |---|---|---| | Основание | уровень, размеры, диагонали | готовится заранее | | Стойки | вертикальность, посадка на пластины | первая часть дня | | Обвязки | диагонали, ровность | первая часть дня | | Связи и стропила | геометрия, узлы | середина дня | | Финальная затяжка | комплектность, усилие | после проверки | | Кровля и панели | ровность, крепёж | вторая часть дня | | Приёмка | замеры, осмотр покрытия | в конце |
Сборка в целом занимает около одного дня для типовой модели; это ориентир, не гарантия.
Разбор случая: подготовленный участок
Гипотетический пример без конкретных людей. Заказчик заранее подготовил основание, освободил проезд, убрал ветки над площадкой и оставил колышки. Бригада приезжает утром, раскладывает детали, собирает раму, к обеду ставит кровлю, во второй половине дня монтирует панели и делает приёмку. В конце дня стоит беседка, и остаётся подтянуть пол и убрать упаковку. Всё прошло гладко благодаря подготовке.
Разбор случая: неподготовленный участок
Гипотетический пример. Основание не выровнено, диагонали расходятся на несколько сантиметров, проезд закрыт кустами. Сборка останавливается: сначала нужно исправлять основание, затем переносить детали вручную. День растягивается, возможны переносы. Урок: подготовка основания и доступа — залог быстрой сборки. Условия и ответственность фиксируйте в договоре с менеджером.
День сборки глазами заказчика
Чтобы день монтажа не превратился в нервотрёпку, договоритесь о деталях заранее. Уточните время приезда бригады и сколько людей приедет. Освободите проезд и место для раскладки: детали разных групп нельзя валить в одну кучу, иначе искать нужную будут долго. Подготовьте место для мусора и упаковки. Уберите с площадки ветки и предметы, которые могут упасть на детали. Если в этот день ожидается сильный ветер или дождь, обсудите с менеджером перенос: сборка под порывами небезопасна, а мокрая кровля скользкая.
Во время монтажа не мешайте, но присутствуйте: бригаде удобнее, когда есть человек, который отвечает на вопросы и принимает решения. Держите под рукой схему участка, список деталей и телефон менеджера. Дети и животные должны быть вне зоны работ. К вечеру, когда конструкция готова, пройдите по ней вместе с бригадиром и зафиксируйте недочёты, если они есть. Подписывайте приёмку только после осмотра.
Что может пойти не так
Самые частые проблемы при сборке не связаны с качеством металла. Основание не по размерам: не совпадают диагонали, перепад больше допустимого. Не хватает крепежа или детали: недокомплект после упаковки. Повреждено покрытие при транспортировке или разгрузке. Деревья или провода мешают подъёму кровли. Погода меняет план на ходу. Для каждой из ситуаций есть решение, но оно требует времени и связи с менеджером. Поэтому хорошо иметь запас в графике: не планируйте на вечер после монтажа праздник, пока не убедились, что всё сделано.
Если проблема обнаружена, действуйте по схеме: остановить работу в проблемном месте, сфотографировать, связаться с менеджером, зафиксировать договорённость письменно. Не соглашайтесь на «потом поправим», пока не понимаете, как именно.
После сборки: первые недели
Первые недели после установки полезно понаблюдать за беседкой. После сильного ветра или дождя осмотрите узлы, покрытие и кровлю. Отметьте любые звуки: скрип, стук, гул. Проверьте, как стекает вода и нет ли луж возле основания. Посмотрите, не появились ли пятна ржавчины на срезах, торцах или в местах сверления. Запишите наблюдения и при необходимости сообщите менеджеру. После первой зимы запланируйте подтяжку болтов: об этом у нас отдельная статья раздела. Такой подход превращает беседку из покупки в объект, которым вы управляете.
Перенос и повторная сборка
Разборный каркас можно перенести, но это отдельная задача. Нужно аккуратно разобрать, промаркировать детали, проверить покрытие и крепёж, подготовить новое основание с теми же размерами. Повреждённое покрытие подкрашивают, потерянный крепёж заменяют. Помните, что беседка на новом месте окажется в других условиях: ветер, грунт и снег изменятся. Возможность и условия переноса обсуждайте с менеджером.
Сравнение с готовой цельной конструкцией
Иногда заказчики спрашивают: не проще ли привезти беседку целиком? Для лёгких садовых навесов это иногда возможно, для беседок нашего типоразмера практика другая. Цельная конструкция 3×4 м с кровлей — это габарит, который нужно везти негабаритом, поднимать краном и устанавливать на подготовленное основание, а в узкий двор она просто не пройдёт. Разборный вариант приезжает в кузове, заносится вручную и собирается на месте. Кроме того, окраска отдельных деталей в камере даёт более равномерное покрытие, чем окраска собранной конструкции. Поэтому при прочих равных разборность выглядит рациональнее. Исключения бывают: очень малые изделия и индивидуальные проекты, которые обсуждаются с менеджером.
Плюсы и минусы разборного каркаса
Плюсы: проще доставка; детали красят в камере до сборки; сборка около одного дня; можно перенести; можно заменить повреждённую деталь.
Минусы: болты нужно подтягивать (после первой зимы и периодически); больше стыков, которые надо контролировать; требуется чёткая последовательность и аккуратность при сборке.
Сравнение с другим способом соединения — в отдельной статье раздела о болтовом и сварном каркасе.
Что проверить при приёмке
- Все ли детали и крепёж на месте по списку.
- Вертикальность стоек и равенство диагоналей.
- Затяжка всех болтов, наличие шайб.
- Целостность покрытия, особенно в узлах и на торцах.
- Ровность кровли и подшивки.
- Плотность посадки панелей.
- Отсутствие люфта при нажатии.
Порядок приёмки описан в отдельной статье раздела.
Хранение деталей до сборки
Если комплект привезли раньше, чем готово основание, детали нужно сохранить. Складывайте их под навесом или в сухом помещении, на деревянных подкладках, чтобы не касались земли. Не накрывайте плотной плёнкой без вентиляции: под ней собирается конденсат, и торцы труб могут начать ржаветь. Панели храните вертикально или на ровной плоской поверхности, прокладывая мягким материалом, чтобы не поцарапать порошковое покрытие. Крепёж держите в коробках, промаркированных по узлам. До приезда монтажников не вскрывайте упаковку без необходимости и не переставляйте детали, чтобы не перепутать группы.
Ограничения
Мы не публикуем инструкций по монтажу для самостоятельной сборки, момента затяжки, схем расстановки деталей и результатов испытаний. Самостоятельная сборка без обучения нежелательна: ошибки в порядке и затяжке трудно исправить. Нормативные нагрузки берите по СП 20.13330, ориентировочно, уточняйте на замере.
Вопросы менеджеру
- Кто выполняет сборку и какие условия она требует от меня?
- Что должно быть готово к приезду бригады (основание, проезд, электричество)?
- Сколько человек приедет и сколько займёт монтаж?
- Какие документы и схемы я получу?
- Можно ли потом разобрать и перенести беседку и как?
Материалы и сроки
Каркас разборный на болтах, профиль 80×80×3 и 40×40×2 мм. Обработка: пескоструй, цинкосодержащий грунт, порошковая окраска в камере полимеризации, срок службы 10+ лет. Изготовление от 7 дней, сборка около 1 дня. Производство и склад — Москва, Складочная; работаем по Москве и МО, для других городов условия согласует менеджер.

FAQ
За сколько собирается беседка? Около одного дня для типовой модели; точный срок называет менеджер.
Можно ли собрать самому? Мы не рекомендуем без обучения; вопрос обсудите с менеджером.
Можно ли разобрать и перенести? Каркас разборный на болтах, перенос возможен; условия уточняйте.
Нужно ли подтягивать болты? Да, после первой зимы и периодически; порядок в статье раздела о подтяжке.
Что дальше
